Extradosed介于梁桥与斜拉桥之间
事实:桥梁为六径间连续PC Extradosed箱梁,最大支间100 m。分析:低塔外索分担部分梁体弯矩,主梁仍保持较高刚度,形成低塔、低索力的连续体系。

组合体系桥 / 日本
Hozu Bridge
日本 · 京都府龟冈市

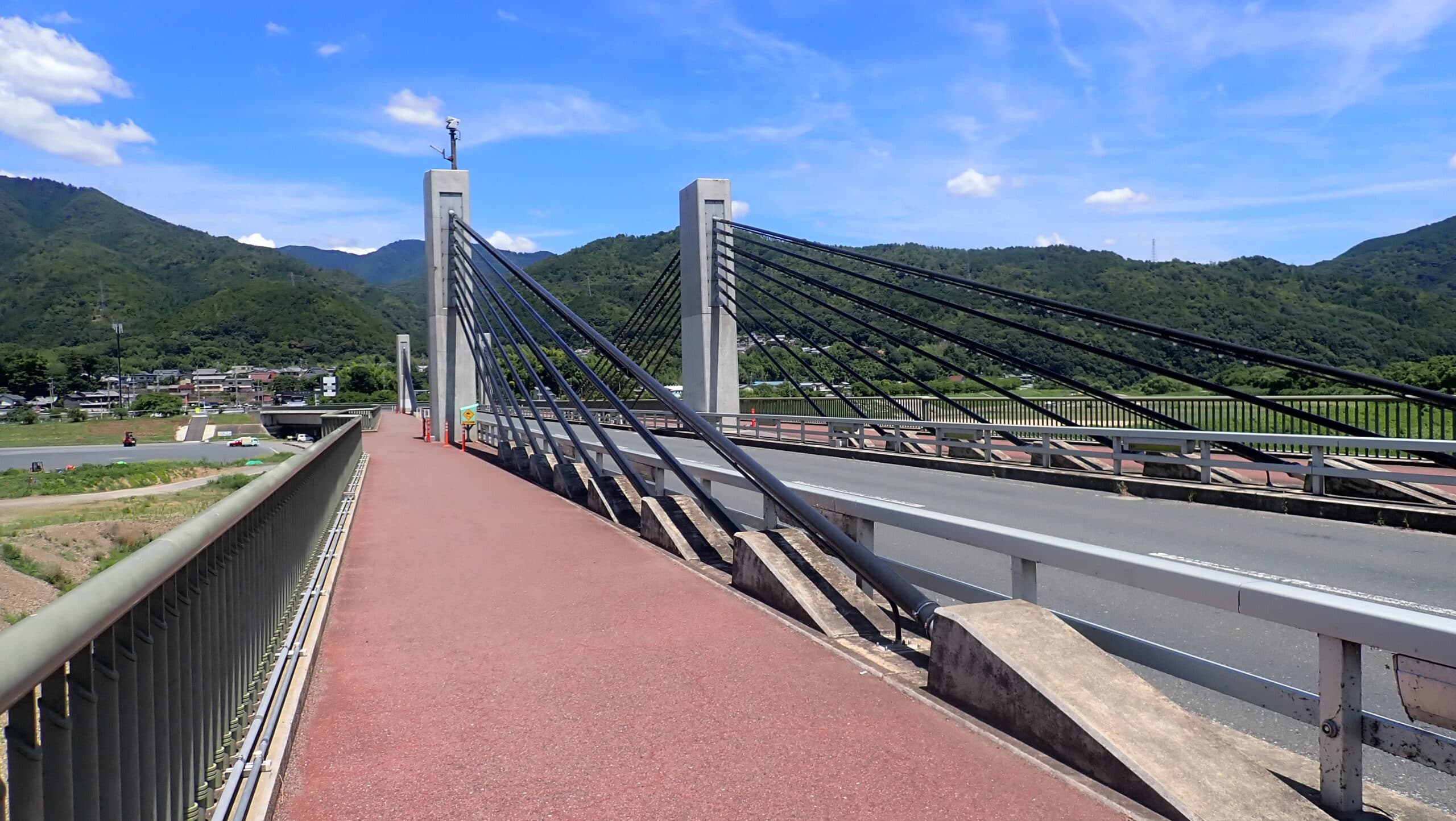

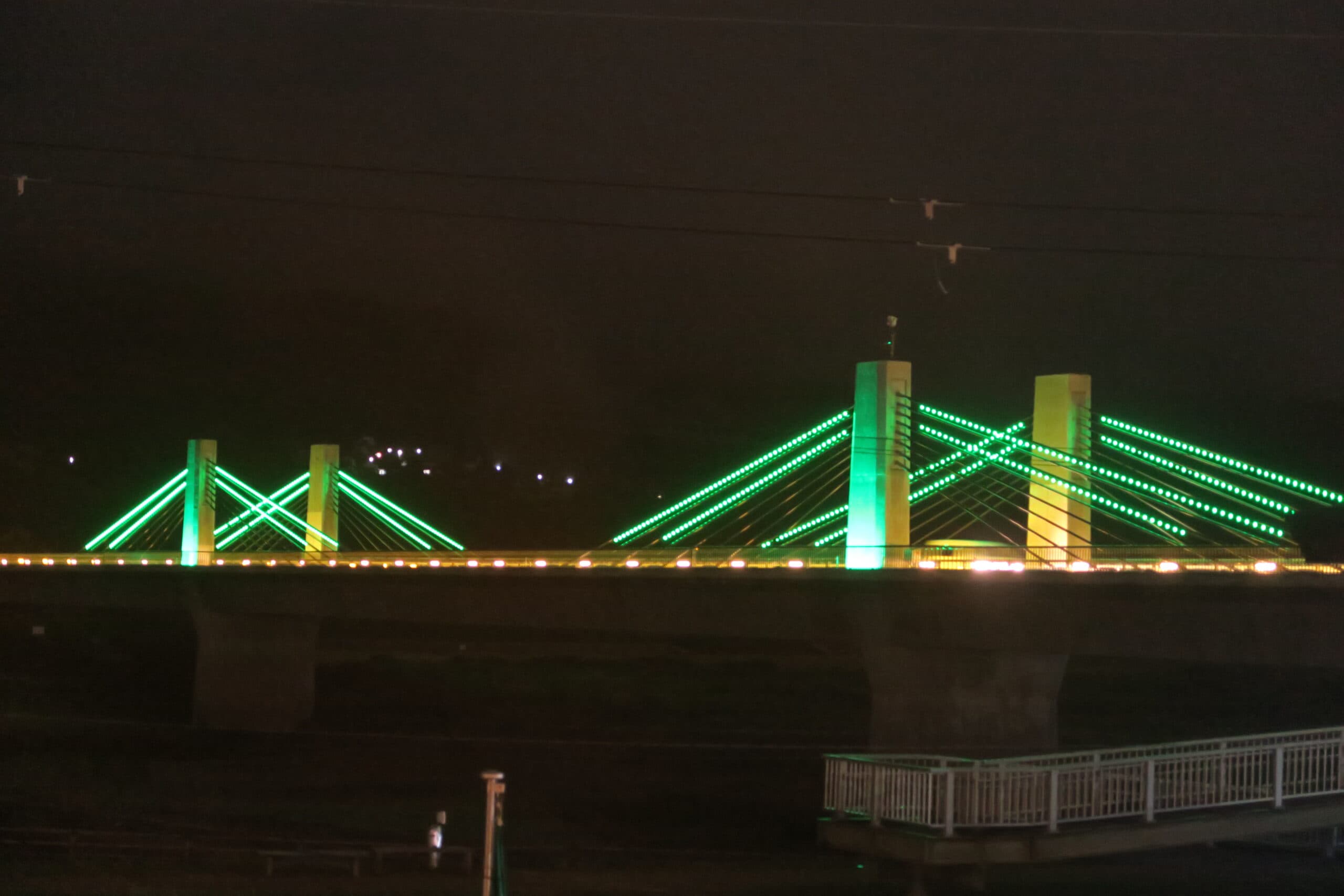

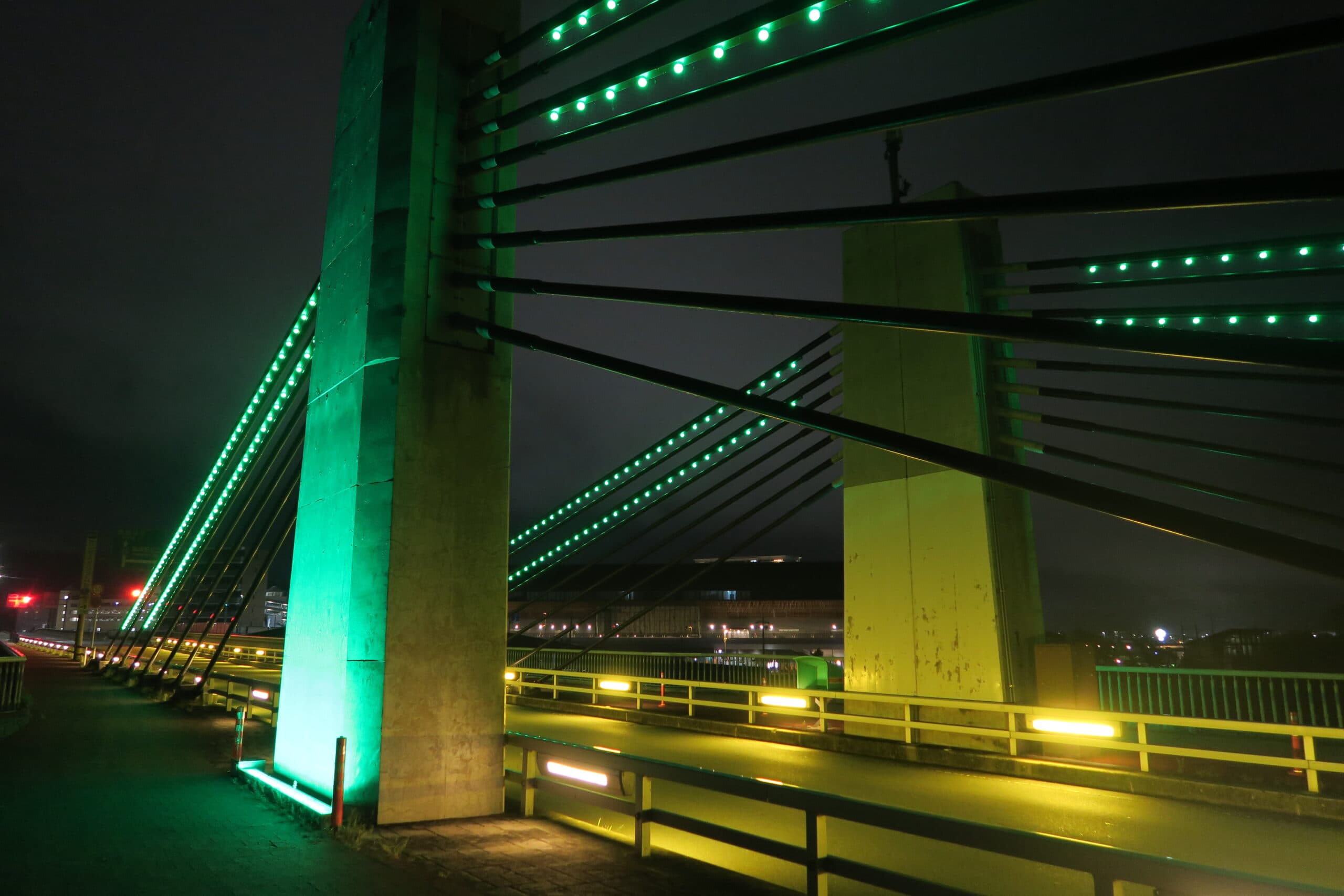

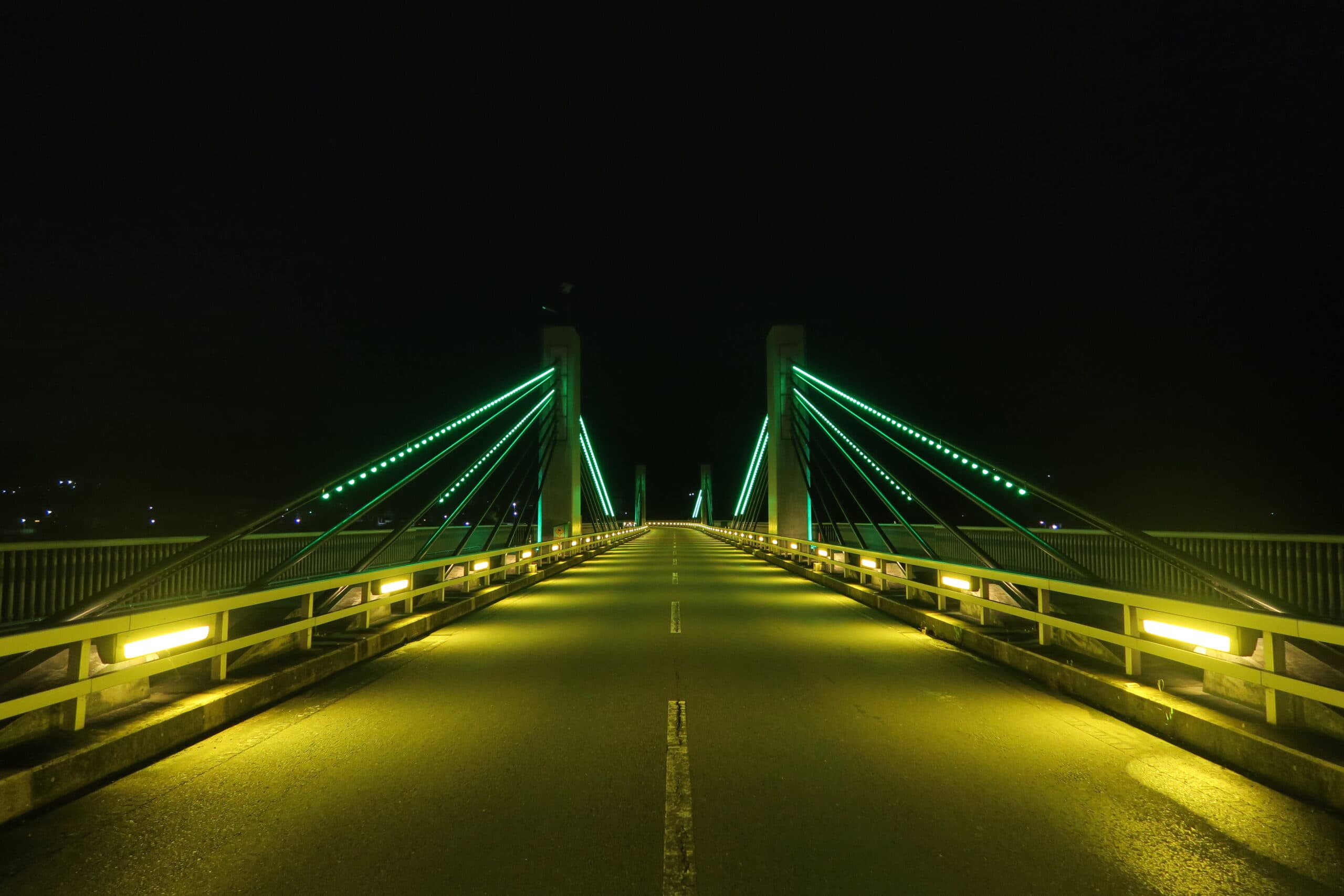

早期PC Extradosed桥以低塔、100 m最大支间和预制钢筋施工形成桁梁与斜拉桥之间的方案。
J_BEC 一般財団法人 橋梁調査会 / 摄影者未公开 / 页面注明可二次利用
01 / PROJECT FILE
公开来源、图片许可和未确认项按字段登记;没有可靠来源的数字不会自动补全。
LOCATION
桥梁实体位置
35.018287, 135.588256 · 近似桥位
02 / VISUAL RECORD
点击图片可放大查看;每张图片都保留现有来源记录和使用限制。
03 / WHY IT MATTERS
把这座桥为什么重要、值得记住和仍然影响今天的部分直接说清楚。
保津桥采用六径间连续PC Extradosed箱梁桥,全长368 m、最大支间100 m。低塔外索为主梁提供部分支承,桥梁处在连续梁与斜拉桥之间;建成年份存在2000/2001两种来源口径,本记录保留Excel和J-BEC的2001,同时把冲突公开写出。
04 / HISTORY
把改变结构方案和工程认识的事件按发生顺序放在一起,不把旧桥事故与后续重建混为同一件事。
2001-03
施工资料将保津桥工期记为1998年10月至2001年3月;三井住友建设资料另记完成年为2000年,口径冲突保留。
05 / STRUCTURAL ANALYSIS
01
事实:桥梁为六径间连续PC Extradosed箱梁,最大支间100 m。分析:低塔外索分担部分梁体弯矩,主梁仍保持较高刚度,形成低塔、低索力的连续体系。
02
事实:施工资料记录宽幅一室箱梁断面。分析:单室箱梁有利于整体抗扭和桥面布置,但横向受力、腹板与悬臂板细节必须长期检查。
03
事实:三井住友建设资料将保津桥列为预制钢筋工法案例。分析:把钢筋加工前置可减少现场绑扎工作,但需要更严格的运输、定位和接头验收。
06 / CONSTRUCTION CHALLENGES
01
事实:资料记录桥面宽幅一室箱梁。分析:宽幅断面使模板、钢筋定位、混凝土浇筑和收缩控制同时变难。
02
事实:采用预制钢筋并进行悬臂施工。分析:预制件定位和接头质量必须与挂篮、预应力和节段合龙工序同步。
03
事实:J-BEC记录2001,三井住友建设资料记为2000,施工资料记录至2001年3月。分析:本轮不静默消除冲突,按来源角色公开保留。
07 / ENGINEER'S JUDGEMENT
01
J-BEC和施工资料支持368 m桥长、100 m最大支间、六径间连续PC Extradosed体系;完成年份存在2000/2001冲突,已单独记录。
02
低塔Extradosed用较高梁体刚度换取较低塔高和较温和的索力,是梁桥与斜拉桥之间的明确折中。
03
保津桥的经验在于把预制钢筋当作施工系统设计,而不是只把它当成材料加工方式。
08 / REFERENCES
仅展示本项目登记的高价值来源;图片许可仍以单图来源页为准。
日本桥梁建设协会 · 设计/施工(B)
三井住友建设 · 设计/施工(B)
日本悬臂施工法协会 · 学术(C)
