01
结构分析
双向四车道一级公路桥,桥面宽27米、时速80公里,主桥约510米,采用69+3×117+69米三主孔预应力混凝土连续梁;桥面高程675米,由古贤水库回水后百年一遇洪水位控制,结构选型适应黄河防凌、防洪、多泥沙淤积特点,为孟门集运站配套工程。

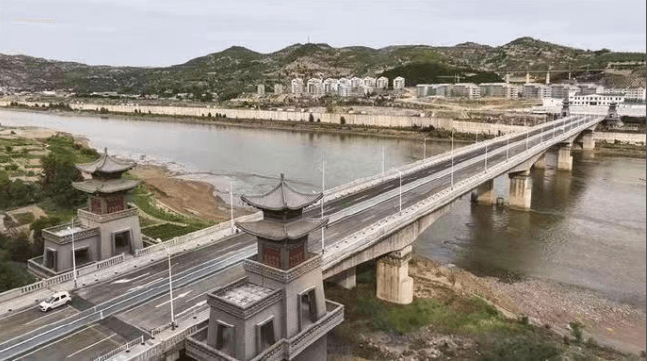

预应力混凝土连续梁(跨径布置待竣工资料终核) / 中国
中国 · 山西省/陕西省 · 山西省柳林县孟门镇—陕西省吴堡县寇家塬镇
孟门黄河大桥又称柳林黄河大桥,官方答复给出项目全长1.77km、主桥509.84m,2021年11月底完工并于2023-06-06验收进入试运营;490.32m、501.6m为待核口径。
IMAGE PENDING
01 / PROJECT FILE
这里列出桥梁参数、参建单位和资料来源;仍不确定的信息会单独说明。
02 / VISUAL RECORD
点击图片可放大查看;每张图片都保留现有来源记录和使用限制。
03 / WHY IT MATTERS
把这座桥为什么重要、值得记住和仍然影响今天的部分直接说清楚。
双向四车道一级公路桥,桥面宽27米、时速80公里,主桥约510米,采用69+3×117+69米三主孔预应力混凝土连续梁;桥面高程675米,由古贤水库回水后百年一遇洪水位控制,结构选型适应黄河防凌、防洪、多泥沙淤积特点,为孟门集运站配套工程;同时,2014年4月开工、2021年11月完工,2023年6月通过验收试运营,历时九年。
04 / HISTORY
把改变结构方案和工程认识的事件按发生顺序放在一起,不把旧桥事故与后续重建混为同一件事。
2014-04
孟门—寇家塬沿黄公路桥项目开工。
2021-11
官方答复记载项目于2021年11月底全部完工。
2023-06-06
通过验收并进入试运营。
05 / STRUCTURAL ANALYSIS
01
双向四车道一级公路桥,桥面宽27米、时速80公里,主桥约510米,采用69+3×117+69米三主孔预应力混凝土连续梁;桥面高程675米,由古贤水库回水后百年一遇洪水位控制,结构选型适应黄河防凌、防洪、多泥沙淤积特点,为孟门集运站配套工程。
06 / CONSTRUCTION CHALLENGES
01
2014年4月开工、2021年11月完工,2023年6月通过验收试运营,历时九年;横跨黄河主河槽,桥面高程按古贤水库百年一遇洪水位675米控制、梁高受限,施工期需应对汛期洪水与冰凌;两岸分别接山西沿黄旅游公路与陕西沿黄观光路,场地运输受限。
07 / ENGINEER'S JUDGEMENT
01
69+3×117+69三主孔连续梁,桥面高程按古贤水库百年一遇洪水位675米控制,设计前置考虑下游蓄水顶托,思路到位。2014年开工、2023年通车,历时九年偏长,工期受水库回水影响。运营关注连续梁徐变、支座位移量与水位抬升后的墩基冲刷。
02
部分核验;其余字段待项目级资料;当前URL仍主要为百科/桥梁汇编类来源;替换弱来源并补项目级证据
03
补入道路/铁路线路(A级:柳林县政府答复)。英文名称、主要顾问未找到可靠来源:官方渠道未发布英文名;该桥为地方投资公路桥,无公开顾问(监理)记录。
