01
结构分析
为国道230跨黄河咽喉工程,全长14.731公里,系普通国省干线跨黄河第一长桥;主桥3000米三联现浇变截面连续箱梁,南北跨大堤桥以130米主跨钢混组合梁跨越,为全国跨径最大钢混组合梁桥;堤内外引桥以30至50米预制T梁先简支后连续布置。
变截面混凝土连续梁桥;跨大堤桥为钢—混组合梁 / 中国
Xinkai Yellow River Bridge (G230)
中国 · 河南省 · 新乡市封丘县—开封市
新开黄河大桥为G230封丘—开封通道,桥体全长14.731km,主桥采用变截面混凝土连续梁;跨堤钢混组合梁最大跨130m,2024-12-31通车。
IMAGE PENDING
01 / PROJECT FILE
这里列出桥梁参数、参建单位和资料来源;仍不确定的信息会单独说明。
LOCATION
桥梁实体位置
34.915189, 114.231351 · 近似桥位

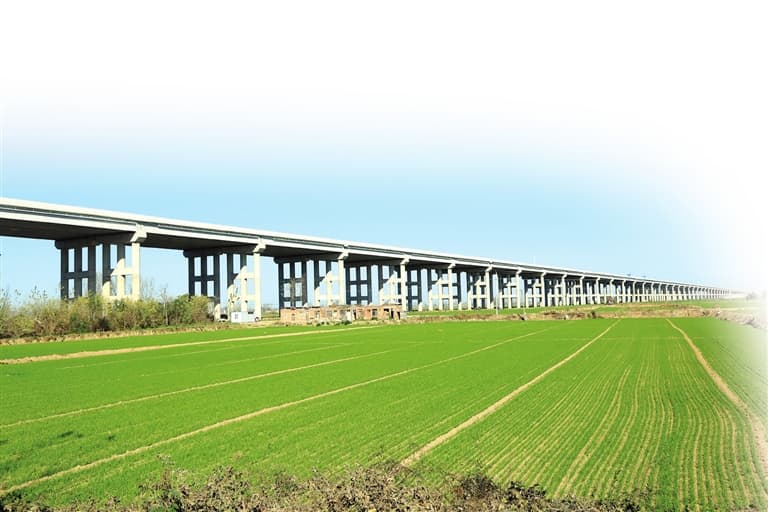

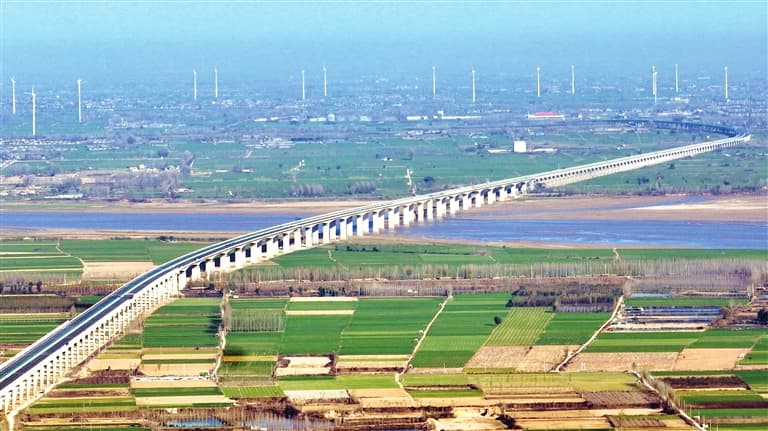

02 / VISUAL RECORD
点击图片可放大查看;每张图片都保留现有来源记录和使用限制。
03 / WHY IT MATTERS
把这座桥为什么重要、值得记住和仍然影响今天的部分直接说清楚。
工程价值主要体现在两点:一是为国道230跨黄河咽喉工程,全长14.731公里,系普通国省干线跨黄河第一长桥;主桥3000米三联现浇变截面连续箱梁,南北跨大堤桥以130米主跨钢混组合梁跨越,为全国跨径最大钢混组合梁桥;堤内外引桥以30至50米预制T梁先简支后连续布置;二是48套自重90吨挂篮同步悬浇并引入智能监测系统,54个合龙口经236天分批合龙、高程差控制在毫米级,2024年底通车。
04 / HISTORY
把改变结构方案和工程认识的事件按发生顺序放在一起,不把旧桥事故与后续重建混为同一件事。
2022-12-24
新开黄河大桥项目开工。
2024-12-23
工程完成交工验收。
2024-12-31
新开黄河大桥正式通车。
05 / STRUCTURAL ANALYSIS
01
为国道230跨黄河咽喉工程,全长14.731公里,系普通国省干线跨黄河第一长桥;主桥3000米三联现浇变截面连续箱梁,南北跨大堤桥以130米主跨钢混组合梁跨越,为全国跨径最大钢混组合梁桥;堤内外引桥以30至50米预制T梁先简支后连续布置。
06 / CONSTRUCTION CHALLENGES
01
跨越游荡型河段,主桥480根桩基成孔易塌,采用永久护筒加高压旋流泥沙分离器,开工不足一年赶在汛期前完成桩基;48套自重90吨挂篮同步悬浇并引入智能监测系统,54个合龙口经236天分批合龙、高程差控制在毫米级,2024年底通车。
07 / ENGINEER'S JUDGEMENT
01
普通国省干线跨黄河第一长桥,主桥3000米三联现浇变截面连续箱梁。游荡型河段480根桩靠永久护筒加泥沙分离器抢在汛期前完成,防洪窗口管控是亮点。刚通车,悬浇线形回弹与桥面平整度、冲刷防护是初期监测重点。
02
部分核验;其余字段待项目级资料;当前URL仍主要为百科/桥梁汇编类来源;替换弱来源并补项目级证据
03
补齐道路/铁路线路字段:国道230(G230封丘至开封段),大河网B级来源。
08 / REFERENCES
仅展示本项目登记的高价值来源;图片许可仍以单图来源页为准。
中国交通新闻网 · 权威(A)
人民网 · 权威(A)
科技日报 · 设计/施工(B)
大河网(顶端新闻·河南商报) · 设计/施工(B)
新乡日报 · 设计/施工(B)
河南日报 · 设计/施工(B)
大河网 · 学术(C)
zh.wikipedia.org · 图片(D)
